2017年7月26日水曜日

進捗情報⑧


こんにちは、 管理人 杉本です。


梅雨が終わり、セミが騒がしく鳴き始め、

本格的な夏の訪れを感じます。

湿度も高く、気温も非常に高いため小まめな休憩をとりながら

作業を進めております。



7月26日現在、現場では

路体盛土工  及び  補強土壁工  及び 法面整形工 及び 排水工

を行っています。



路体盛土では、

全体の4分の3程度の盛土が進み、徐々に終わりが見えてきました。

所定の高さまで盛土が進めば、次に 路床盛土工 へと進んでいきます。



補強土壁工では、

引き続き、かさコンクリート 及び 防護柵基礎の施工を行っています。

今回の投稿では、補強土壁を外から見た写真 と 防護柵基礎の

型枠脱型後の写真を掲載しています。



法面整形工 及び 排水工に関しては、

路体盛土や補強土壁が進み、施工可能となった箇所から

順次施工を行っています。

詳しい施工内容や状況写真については

今後の進捗情報にて掲載していく予定です。


―――


8月前半に実施予定の作業は、

  ・路体盛土工

  ・法面整形工

  ・補強土壁工

  ・排水工

となっています。


―――


夏季休暇について、

本現場の夏季お盆休暇は、

8月11日㈮ ~ 8月15日㈫ となります。

工事の再開は、 8月16日㈬ を予定しております。

休工中につきましても、

現場内は非常に危険ですので、立入をご控えいただきますよう

よろしくお願い致します。



―――

「ヒアリ」について、

最近、テレビや新聞のニュースで多く取り上げられている「ヒアリ」。

毒針を持ち、刺されると強い痛みやアレルギー症状を起こすようです。

当現場では、事務所や休憩所に注意喚起の広告を掲示し、

作業員全員に注意を促しております。

今回の投稿に、ヒアリについての広告を掲載しています。

近隣にお住いの方も十分ご注意ください。



―――


引き続き、安全第一無事故無災害に努めていきますので

何卒ご理解ご協力のほどよろしくお願い致します。


管理人 杉本

現場内全景

補強土壁

防護柵基礎

ヒアリに注意





2017年7月14日金曜日

進捗情報⑦



こんにちは、 管理人 杉本です。

7月も中旬となり、ムシムシした暑さが本格的な夏を感じさせる時期となりました。

十分な休憩と水分・塩分補給をするようにと

作業員全員に毎日、口酸っぱく注意喚起しながら作業に励んでおります。



7月14日現在、現場では

引き続き、  路体盛土工 及び 補強土壁工 をメインに工事を進めております。


路体盛土では、約4mほど盛土が進みました。

大強原ストックヤードでは、すでに25,000㎥ほどの土を改良し

現場へと運搬したため、着手前とはずいぶん景色が変わってまいりました。


今回の投稿では、

着手前の大強原ストックヤードの写真と

現在の大強原ストックヤードの写真を掲載していますので

どれだけの土が改良され、現場に運搬されたかがひと目でお分かりいただけるかと思います。




補強土壁工では、前回投稿でも触れました かさコンクリート と

防護柵 (ガードレール) の基礎の施工を行っています。

防護柵基礎は、L型のコンクリート構造物で

次回の投稿にて、型枠脱型後の防護柵基礎の写真を掲載予定です。



本日、防護柵基礎のコンクリート打設を行いましたので打設状況写真と

7月初めに行ったかさコンクリートの打設状況写真を掲載いたします。



―――


7月後半に実施予定の作業は、

 ・路体盛土工

 ・法面整形工

 ・補強土壁工

 ・排水工

となっています。


引き続き、安全第一無事故無災害に努めていきますので

何卒ご理解ご協力のほどよろしくお願い致します。


管理人 杉本

現場内全景

大強原ストックヤード : 着手前


大強原ストックヤード : 7月14日現在

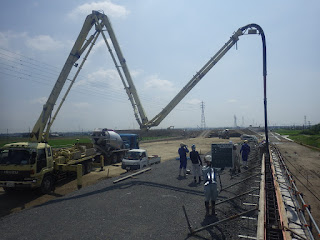

防護柵基礎コンクリート打設状況

かさコンクリート打設状況
